东营市第一中学新校5#学生宿舍楼顺利封顶

发布人:康述志    发布时间:2014-11-24 点击量:3882

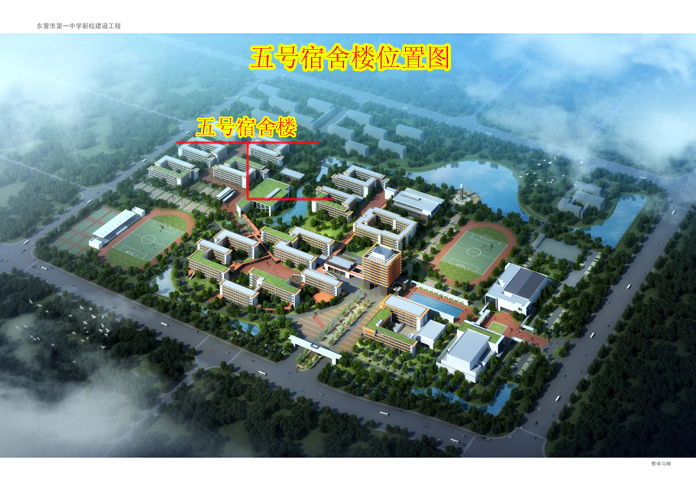

东营市第一中学5#学生宿舍楼位于新校建设工程三标段西南侧,共分五层,有学生宿舍160间,主要用于高三学生住宿。该楼由东营市建筑设计院负责设计,烟建集团有限公司负责建设,东营市开元建设监理有限责任公司负责质量、安全监理。

工地于2014230日前完成清苗,三通一平工作,达到施工条件。

20140611日 烟建集团有限公司、东营市开元建设监理有限公司进驻工地开展工作。

20140613日 完成施工准备工作。

20140614日 劳务人员进入现场开始施工。

20140614日 完成开槽施工。

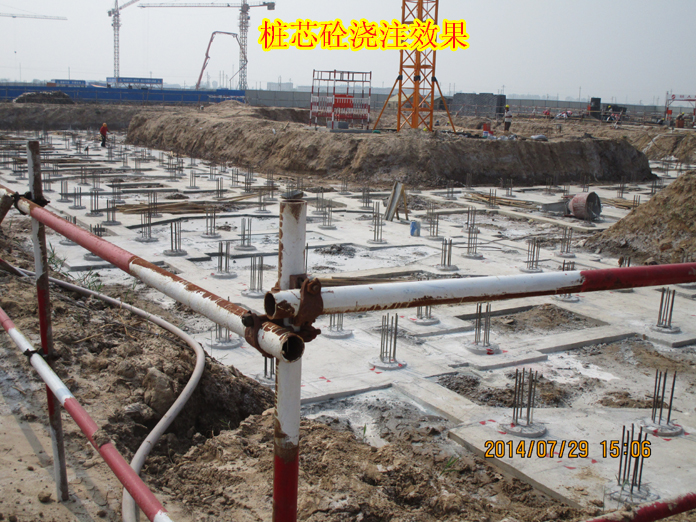

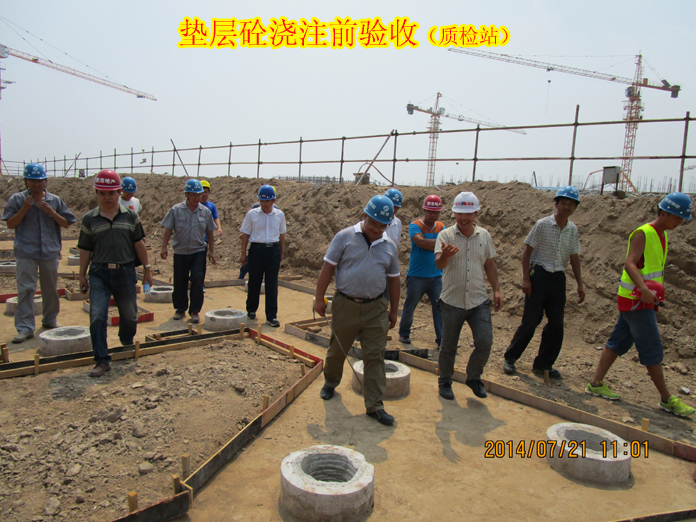

20140716日 完成垫层混凝土施工。

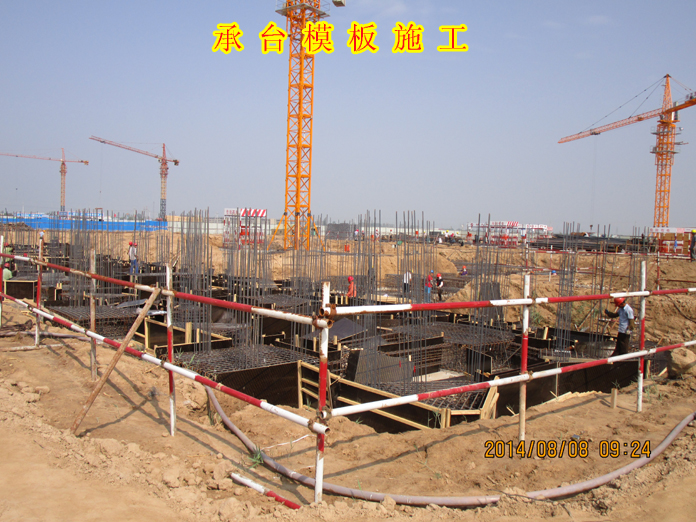

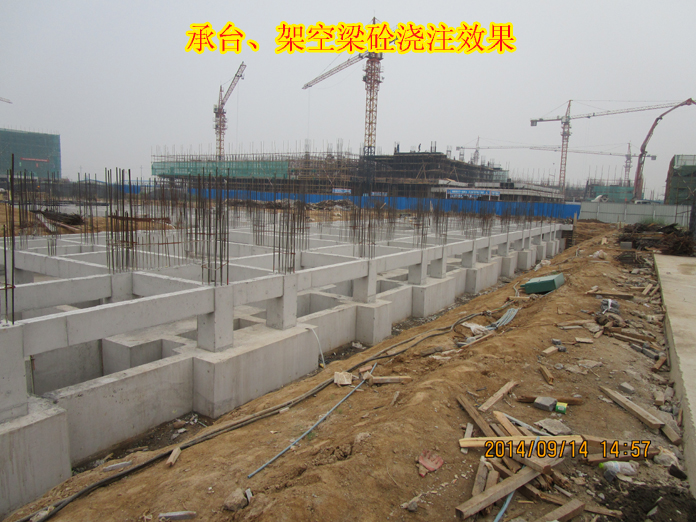

20140824日 完成承台钢筋绑扎、模板支设、混凝土浇筑施工。

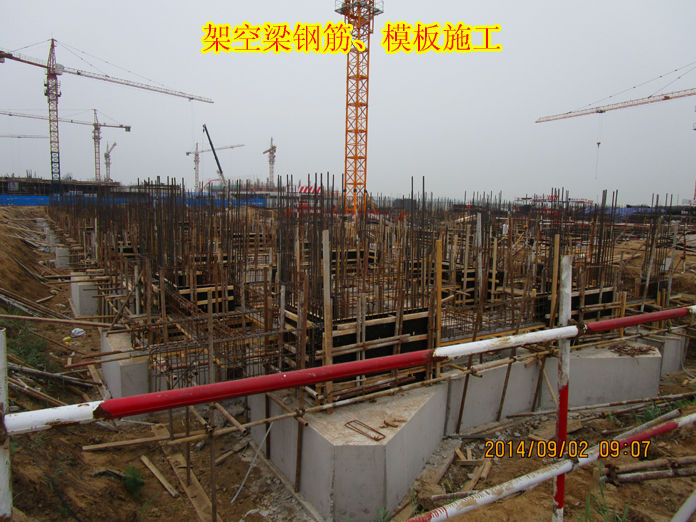

20140910日 完成-0.050m以下架空梁等钢筋绑扎、模板支设、混凝土浇筑

施工。

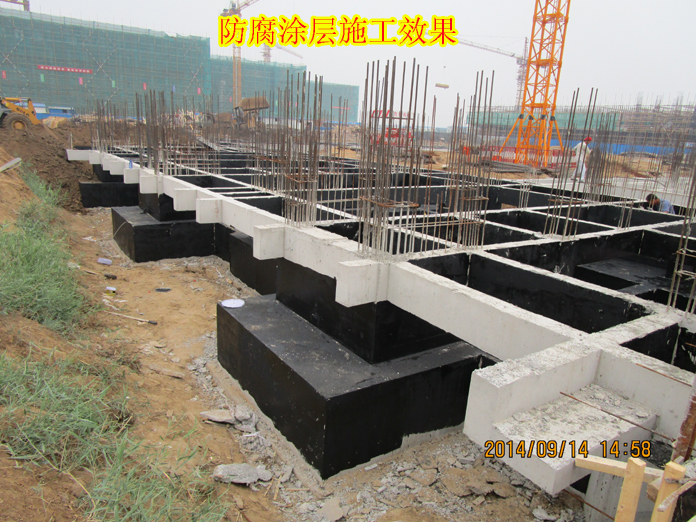

20140913日 完成防腐涂层施工。

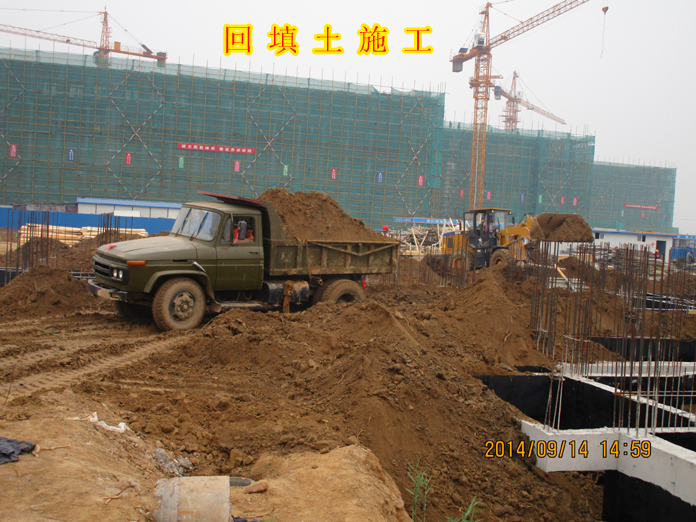

20140921日 完成回填土施工。

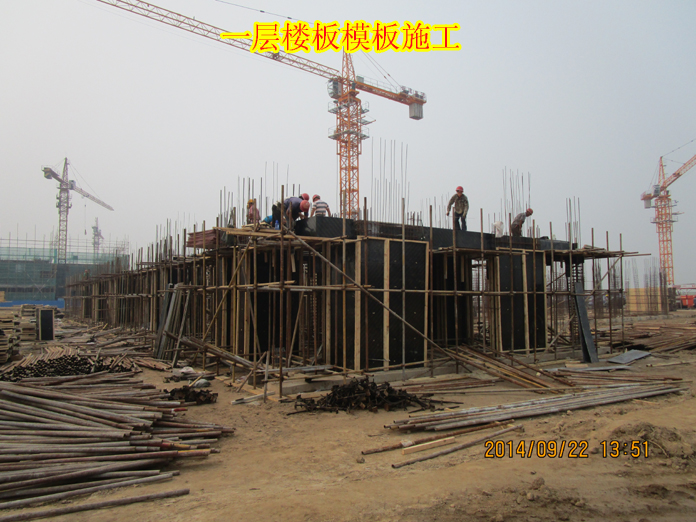

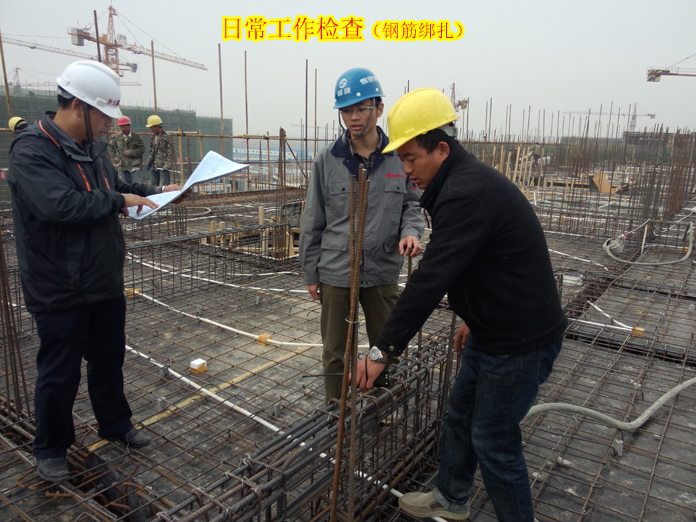

20141005日 完成一层钢筋绑扎、模板支设、混凝土浇筑施工。

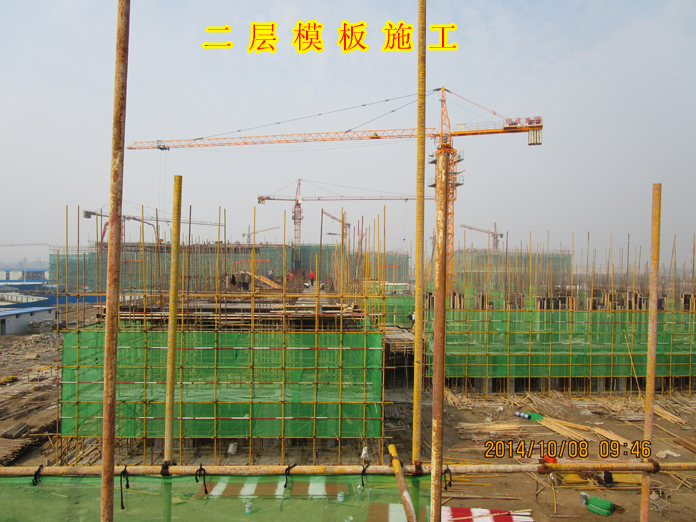

20141015日 完成二层钢筋绑扎、模板支设、混凝土浇筑施工。

20141025日 完成三层钢筋绑扎、模板支设、混凝土浇筑施工。

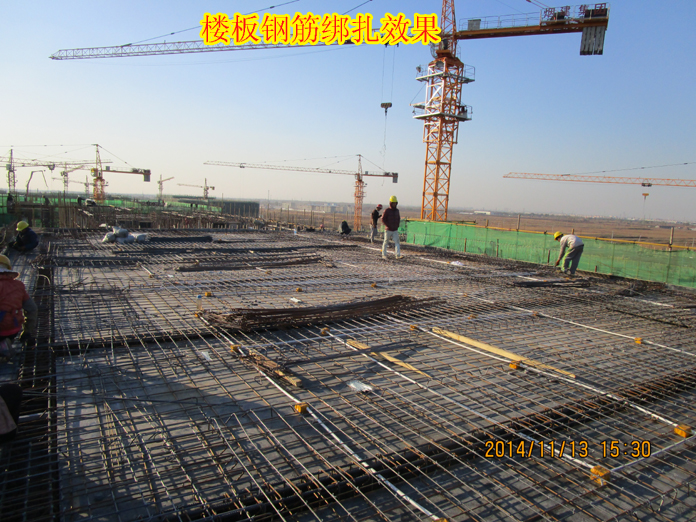

20141112日 完成四层钢筋绑扎、模板支设、混凝土浇筑施工。

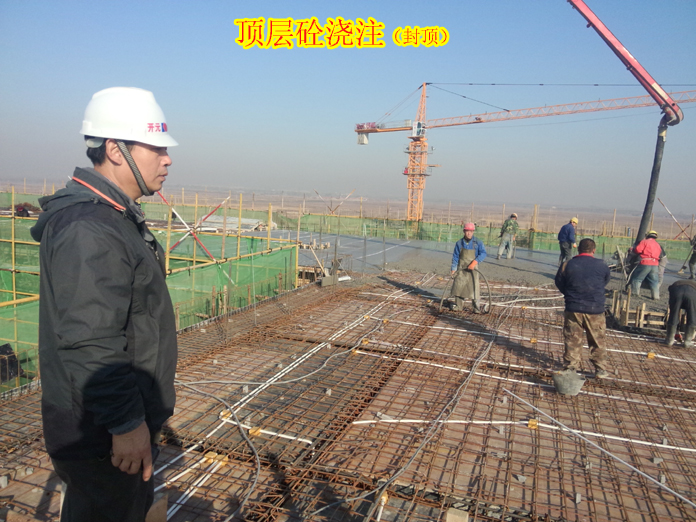

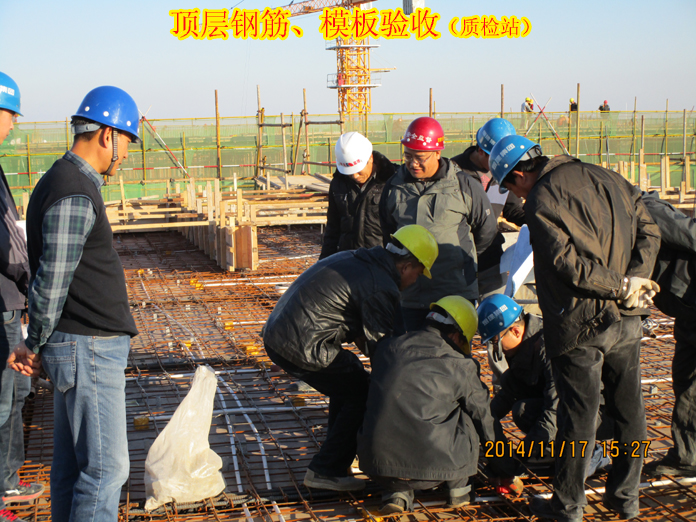

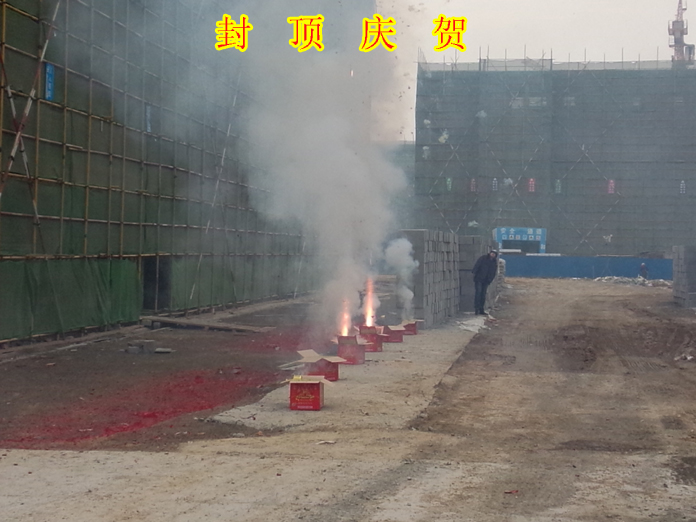

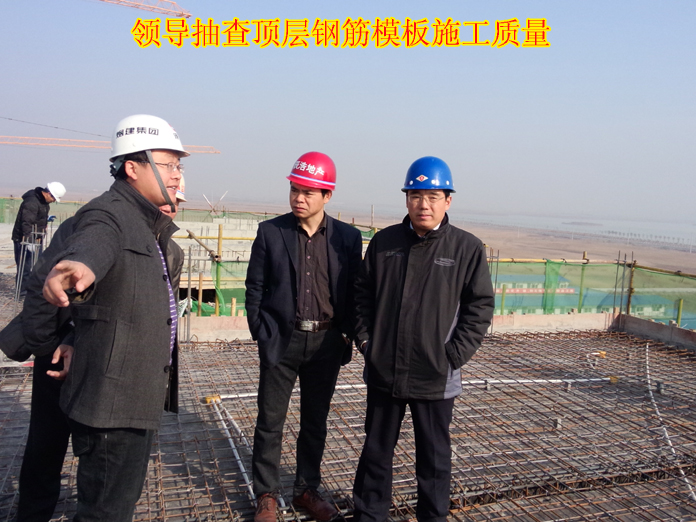

20141118日 达到封顶技术要求,经监理、代建、学校验收合格后,报质检部门检验合格,开始陆续封顶,于1123日下午18时封顶完成。
