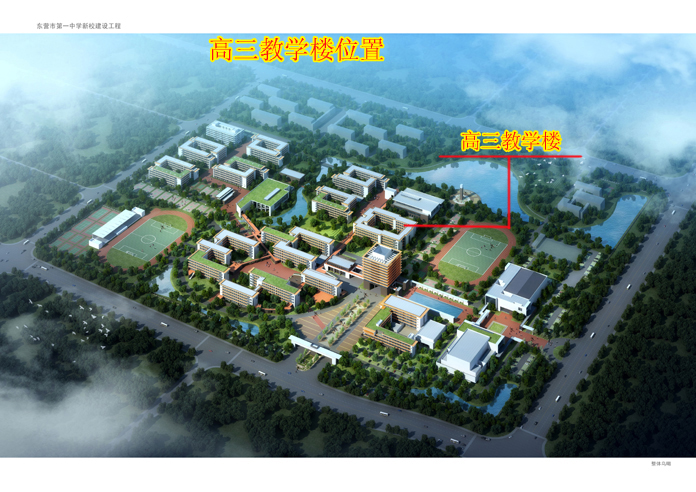

东营市第一中学高三教学楼位于新校建设工程三标段东南侧,共分五层,教室五十间,教师办公室二十二间,主要用于教师教学及办公。该楼由东营市建筑设计院负责设计,烟建集团有限公司负责建设,东营市开元建设监理有限责任公司负责质量、安全监理。

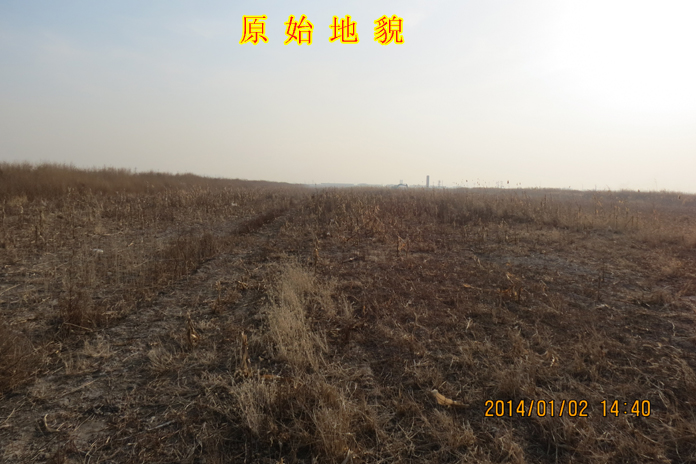

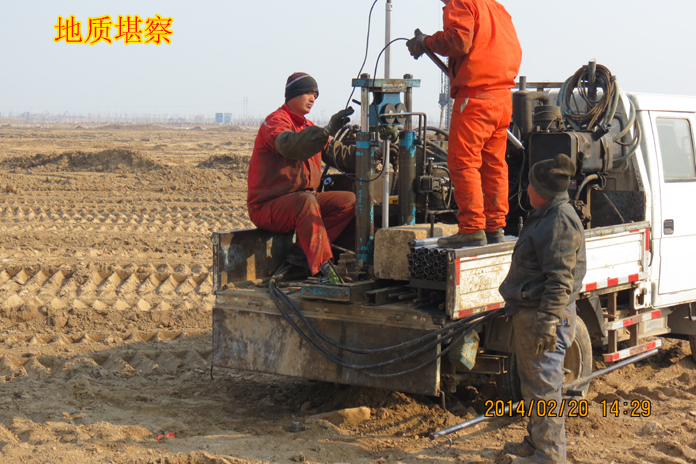

工地于2014年2月30日前完成清苗,三通一平工作,达到施工条件。
2014年06月11日 烟建集团有限公司、东营市开元建设监理有限公司进驻工地开展工作。
2014年06月13日 完成施工准备工作。
2014年06月14日 劳务人员进入现场开始施工。
2014年06月14日 完成开槽施工。
2014年07月16日 完成垫层混凝土施工。

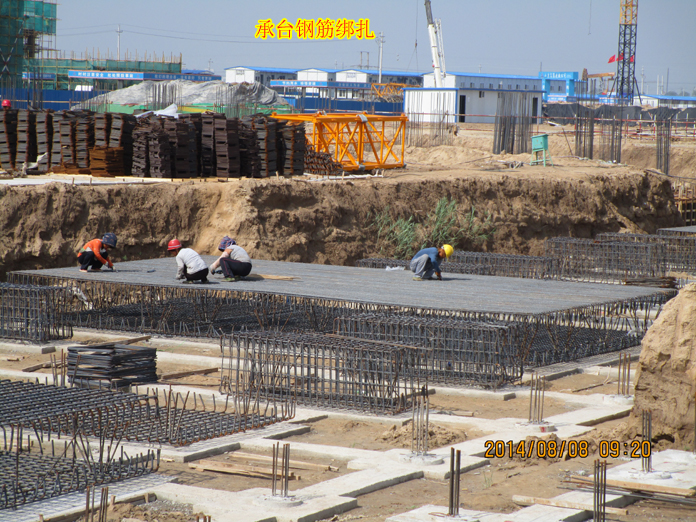

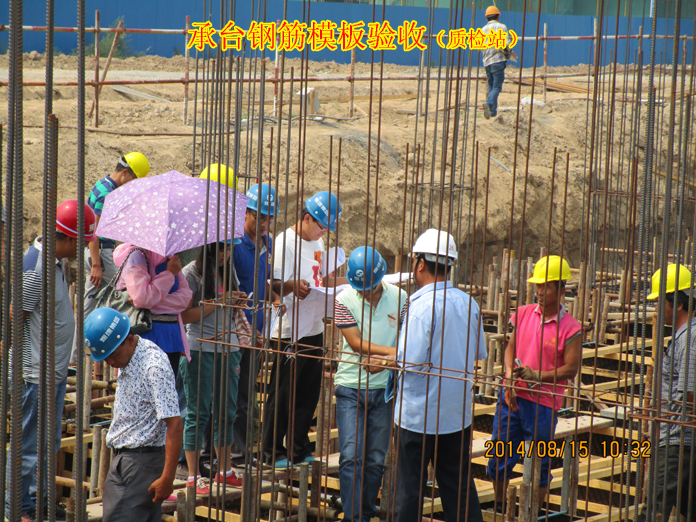

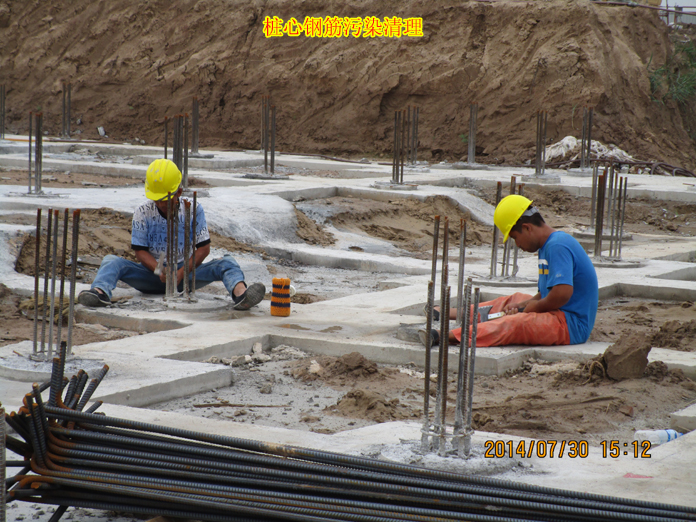

2014年08月20日 完成承台钢筋绑扎、模板支设、混凝土浇筑施工。
2014年09月06日 完成-0.050m以下架空梁等钢筋绑扎、模板支设、混凝土浇筑施工。

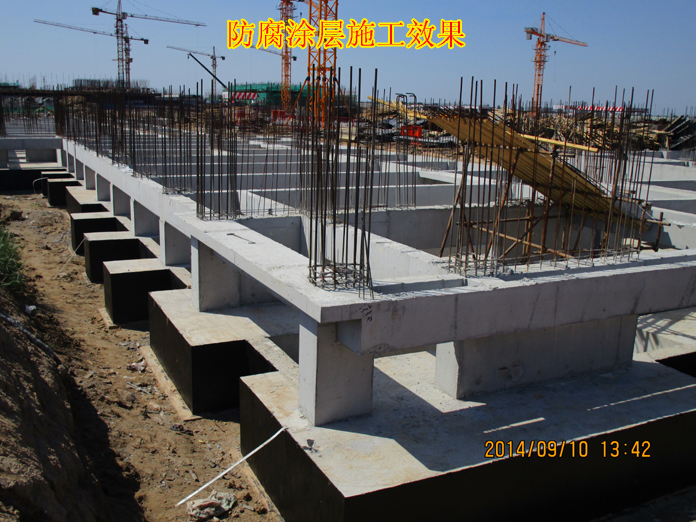

2014年09月10日 完成防腐涂层施工。

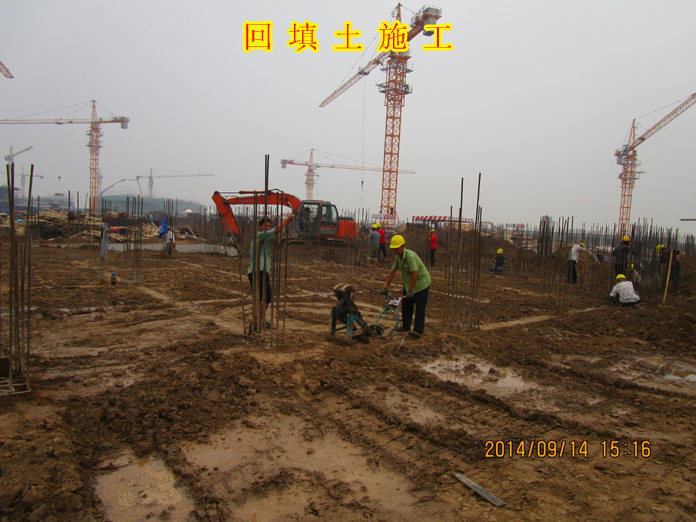

2014年09月21日 完成回填土施工。

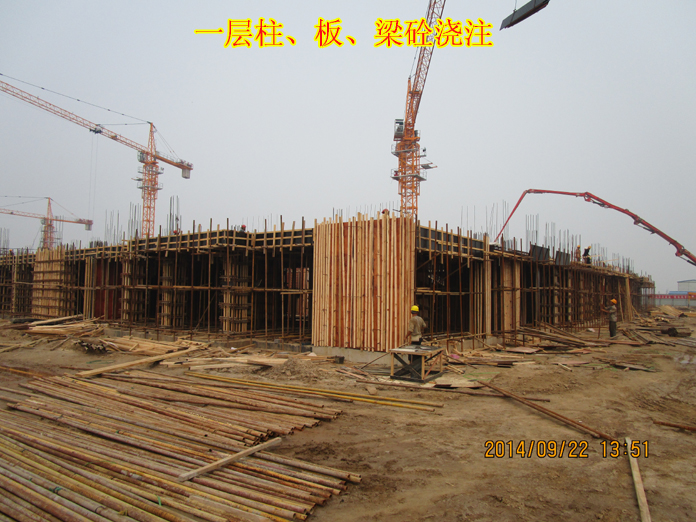

2014年09月27日 完成一层钢筋绑扎、模板支设、混凝土浇筑施工。
2014年10月15日 完成二层钢筋绑扎、模板支设、混凝土浇筑施工。
2014年10月25日 完成三层钢筋绑扎、模板支设、混凝土浇筑施工。

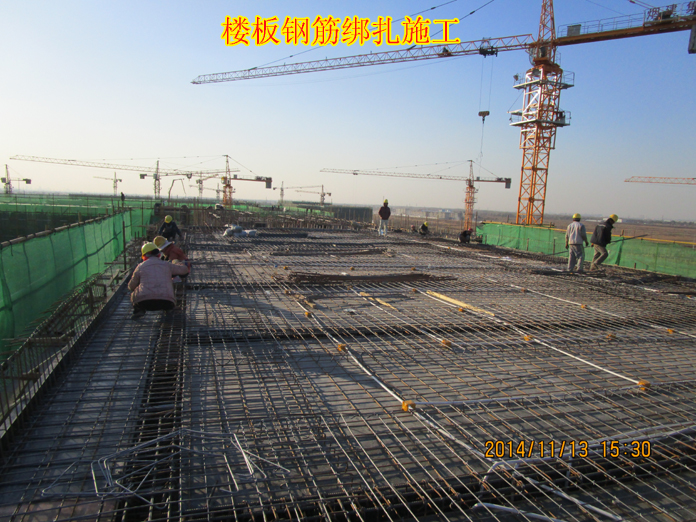

2014年11月11日 完成四层钢筋绑扎、模板支设、混凝土浇筑施工。

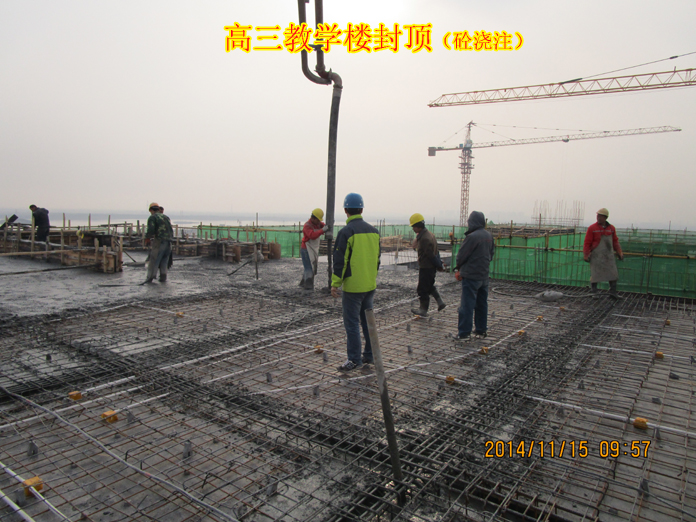

2014年11月14日 达到封顶技术要求,经监理、代建、学校检验合格开始陆续封顶,于11月22日晚上10时封顶完成。
